國網劉家峽水電廠4號機組定子改造二次作業進入倒計時階段

中國電力網發布時間:2021-05-10 17:09:16  作者:張赟、焦麗娜

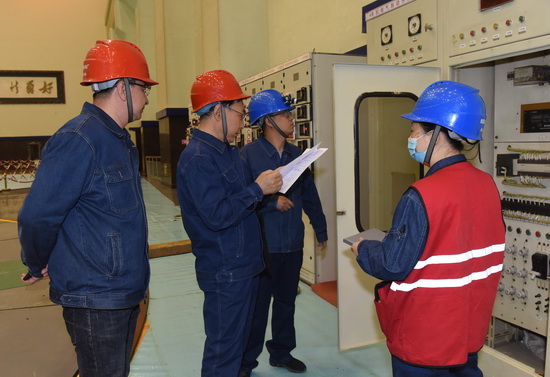

  中國電力網訊  5月9日,走進國網甘肅劉家峽水電廠廠房內,該廠4號機組A級檢修及定子改造作業正如火如荼的開展著。

  據悉,此次改造的4號機組是劉家峽水電站廠房機組中第3臺進行定子改造的機組,改造工作從2020年11月13日正式開工,計劃于6月10日完工,工期長、時間緊、任務重,是一場跨年度的“硬核”改造任務。

  為了在檢修期內順利完成改造任務,五一勞動節日前夕,4號機組發電機轉子剛剛完成回裝,機組勵磁系統、監控系統、壓油控制系統、技術供水系統等一系列二次系統作業便進入了緊張的沖刺階段。

  電力二次系統,接線復雜、工作量繁多,每個子系統的運行質量都將影響機組的整體運行效果。因此,節日期間,該廠嚴格督查各項檢修工序、工藝,細化各項作業的驗收質量,確保每項作業試驗結果準確無誤。檢修職工們放棄節假日的休息,以飽滿的精神狀態投入到工作中,全心全意撲在工作現場,用勞動詮釋了“人民電業為人民”的服務宗旨。

  截至發稿,二次系統的自動化元器件安裝工作已全部完成,監控系統正在進行通電調試,二次系統的各項工作都在有序進行中。
